Supply Chain Control Tower dengan AI Agents

Banyak perusahaan sudah lama berinvestasi di supply chain. Dashboard dibangun, control tower diluncurkan, alert dipasang, dan data dari ERP, WMS, TMS, serta planning system mulai dikonsolidasikan. Namun setelah semua itu, tim operasi sering menemukan diri mereka di tempat yang sama: mereka melihat masalah lebih cepat, tetapi tetap menyelesaikannya dengan cara yang sama seperti sebelumnya.
Inilah batas yang dirasakan oleh banyak tim supply chain. Control tower tradisional memang memberikan visibility yang lebih baik. Ia bisa menunjukkan bahwa sebuah shipment terlambat, stok mulai menipis, supplier bermasalah, atau permintaan melonjak. Tetapi setelah notifikasi itu muncul, manusia masih harus mencari akar masalah, membandingkan alternatif tindakan, menghubungi pihak terkait, mengecek dampak biaya dan service level, lalu mengoordinasikan eksekusi lintas fungsi. Semua itu dilakukan secara manual, sering dalam tekanan waktu yang ketat.
Jeda antara melihat exception dan mengambil tindakan inilah yang menjadi sumber biaya terbesar di supply chain modern. Terutama ketika perusahaan menghadapi kombinasi volatilitas demand, gangguan supplier, ketidakseimbangan inventory, jaringan logistik yang terfragmentasi, dan data yang tersebar di banyak sistem. Tim control tower bisa melihat semuanya, tetapi koordinasi tetap lambat.
Di sinilah agentic AI menawarkan perubahan yang lebih mendasar. Bukan sekadar menambahkan chatbot ke dashboard yang sudah ada, tetapi mengubah control tower dari alat bantu melihat menjadi sistem yang ikut mengorkestrasi respons. Agent dapat mendeteksi exception, menilai opsi respons, menyiapkan koordinasi lintas pihak, dan pada kondisi tertentu mengeksekusi tindakan terbatas dalam batas yang jelas.
Mengapa Dashboard Saja Tidak Lagi Cukup
Supply chain hari ini bukan lagi rantai linear yang stabil. Ia lebih menyerupai jaringan yang terus bergerak, dengan dependensi yang saling terkait antar-supplier, pabrik, gudang, carrier, distributor, dan channel penjualan. Masalah di satu titik cepat merambat ke titik lain, dan dampaknya sering tidak terlihat sampai sudah terlambat.
Beberapa pola masalah muncul berulang kali. Volatilitas demand membuat forecast berubah cepat karena promosi, cuaca, atau perubahan pasar. Tim planning sering tahu ada deviasi, tetapi tidak punya mekanisme cepat untuk menerjemahkannya menjadi tindakan operasional. Supplier disruption datang dari keterlambatan bahan baku, masalah kualitas, atau isu geopolitik. Masalahnya bukan hanya mendeteksi risiko, tetapi memutuskan apa yang harus dilakukan: mencari substitusi, mengubah alokasi, atau merevisi rencana produksi. Inventory imbalance terjadi ketika satu lokasi kelebihan stok sementara lokasi lain kekurangan. Secara total inventory mungkin terlihat aman, tetapi service level tetap terganggu karena stok berada di tempat yang salah. Data fragmentation membuat order ada di ERP, inventory di WMS, shipment di TMS, forecast di planning system, dan supplier status di portal atau email. Tim control tower harus menyatukan konteks ini secara manual setiap kali ada masalah.
Akibatnya, banyak control tower berhenti di level situational awareness. Mereka memberi dashboard yang lebih baik, tetapi tidak mengurangi beban koordinasi. Tim masih harus membuka banyak sistem, mengirim banyak email, dan menjalankan war room mini untuk setiap exception yang cukup besar. Untuk perusahaan dengan jaringan supply chain yang kompleks, ini tidak cukup. Yang dibutuhkan bukan hanya satu layar yang menyatukan data, tetapi mekanisme pengambilan tindakan yang lebih cepat dan lebih disiplin.

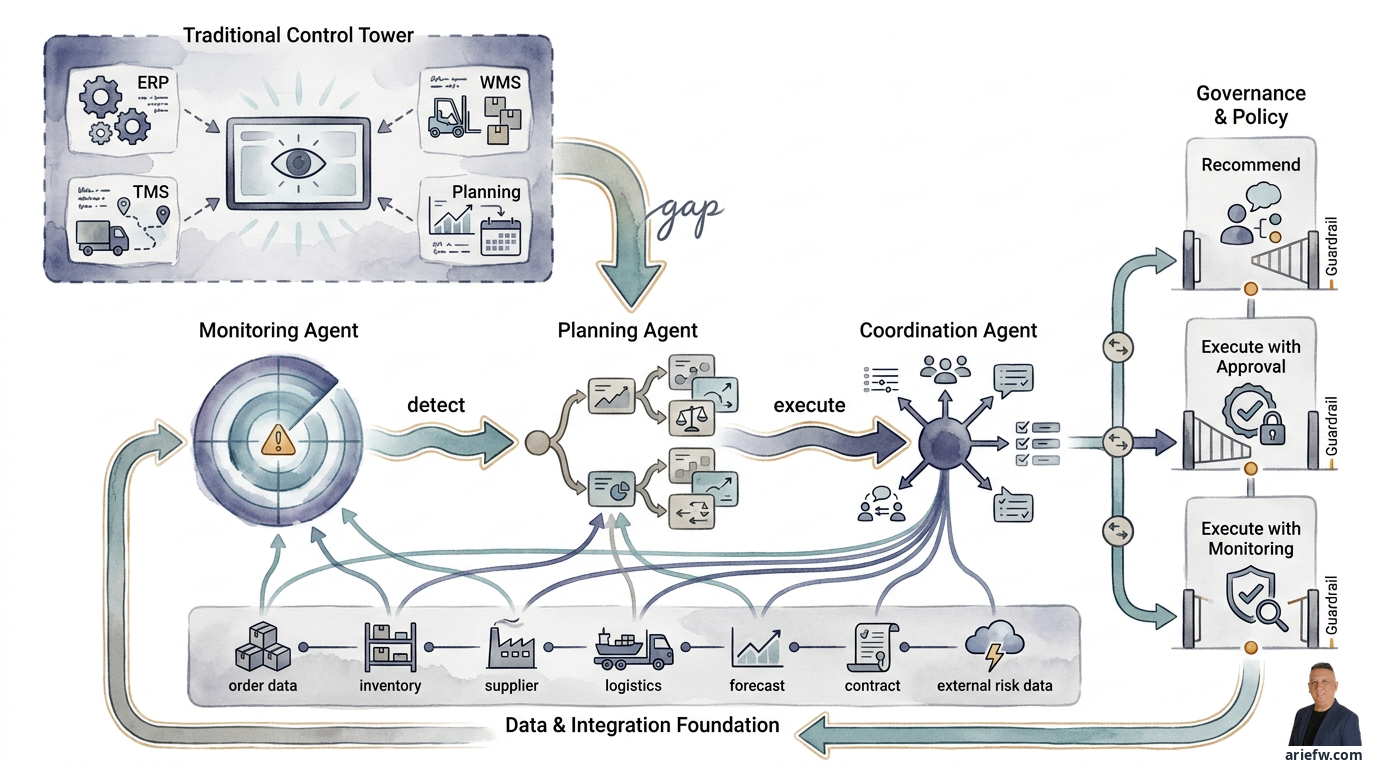

Tiga Jenis Agent yang Mengubah Control Tower
Agentic control tower adalah evolusi dari dashboard pasif menjadi lapisan operasi yang aktif. Ia tidak menggantikan planner, logistics lead, atau supply chain manager. Tetapi ia mengambil bagian besar dari pekerjaan yang selama ini repetitif, lintas sistem, dan sangat bergantung pada koordinasi cepat. Secara praktis, pola yang paling berguna biasanya terdiri dari tiga jenis agent: monitoring agent, planning agent, dan coordination agent.
Monitoring Agent: Mendeteksi Exception Lebih Awal dan Lebih Kontekstual
Monitoring agent bertugas membaca sinyal operasional secara terus-menerus dan mengubahnya menjadi exception yang bermakna. Bukan sekadar memberi tahu bahwa sebuah shipment terlambat, tetapi memberikan konteks yang lebih dalam. Misalnya, shipment terlambat untuk customer prioritas tinggi, inventory komponen kritis akan turun di bawah threshold sebelum replenishment tiba, supplier tertentu menunjukkan pola keterlambatan berulang, atau demand spike pada SKU tertentu berpotensi mengganggu alokasi regional.
Perbedaan dengan alert tradisional terletak pada konteks. Alert biasa sering terlalu banyak dan terlalu dangkal. Monitoring agent seharusnya membantu menjawab pertanyaan-pertanyaan penting: exception ini penting atau tidak, siapa yang terdampak, kapan dampaknya terjadi, dan apakah ini pola baru atau pengulangan dari masalah lama.
Sebagai contoh, sebuah perusahaan consumer goods melihat keterlambatan inbound shipment bahan baku. Dashboard biasa hanya menandai bahwa ETA mundur dua hari. Monitoring agent dapat melangkah lebih jauh dengan menghubungkan shipment itu ke jadwal produksi, inventory on-hand, open customer orders, dan prioritas account. Hasilnya bukan sekadar alert, tetapi peringatan bahwa keterlambatan ini berpotensi mengganggu pemenuhan order untuk pelanggan strategis dalam 72 jam ke depan.
Planning Agent: Mengevaluasi Alternatif Respons
Setelah exception terdeteksi, masalah berikutnya adalah memilih tindakan. Di sinilah planning agent berperan. Ia tidak harus menjadi optimizer penuh yang mengambil alih seluruh supply planning. Peran awal yang lebih realistis adalah menyiapkan opsi respons berdasarkan data dan policy yang tersedia.
Untuk satu exception, planning agent dapat mengevaluasi berbagai alternatif. Ia bisa mempertimbangkan expedite shipment, rebalance inventory antar-lokasi, substitute supplier atau material, adjust forecast atau allocation, reschedule production, atau mengubah prioritas order fulfillment. Yang penting, agent tidak hanya memberi satu jawaban. Ia sebaiknya menyajikan trade-off yang jelas: dampak biaya, dampak service level, dampak inventory, dan apakah tindakan tersebut melanggar kontrak, policy, atau kapasitas tertentu.
Pada perusahaan manufaktur, misalnya, sebuah komponen dari supplier utama terlambat. Planning agent dapat membandingkan beberapa opsi: mempercepat pengiriman dari supplier yang sama dengan biaya tambahan, mengalihkan sebagian volume ke supplier alternatif yang sudah approved, memindahkan stok dari plant lain, atau menyesuaikan urutan produksi untuk meminimalkan dampak service level. Masing-masing opsi memiliki konsekuensi yang berbeda, dan agent dapat menyajikannya secara transparan.
Ini sangat penting karena supply chain jarang punya solusi sempurna. Hampir selalu ada pertukaran antara biaya, kecepatan, dan risiko. Planning agent membantu tim manusia melihat pilihan-pilihan itu dengan lebih jelas sebelum mengambil keputusan.
Coordination Agent: Menggerakkan Eksekusi Lintas Fungsi
Banyak exception supply chain tidak gagal karena perusahaan tidak tahu apa yang harus dilakukan, tetapi karena koordinasi terlalu lambat. Coordination agent membantu menutup celah ini. Setelah opsi dipilih atau direkomendasikan, agent dapat menyiapkan komunikasi ke supplier, membuat task ke warehouse atau logistics team, memberi notifikasi ke sales atau customer service, membuka workflow approval, memperbarui status di sistem terkait, dan mengumpulkan konfirmasi dari pihak-pihak yang harus bertindak.
Jika diputuskan untuk rebalance inventory dari gudang A ke gudang B, coordination agent dapat membuat task transfer, mengirim instruksi ke warehouse, memberi tahu transport planner, memperbarui estimasi availability ke tim sales, dan memonitor apakah langkah tersebut benar-benar dijalankan. Dalam desain yang lebih matang, coordination agent juga bisa menjadi penghubung antara control tower dan shared services atau GCC yang mengelola operasi supply chain global. Ini penting untuk perusahaan multinasional yang membutuhkan ritme respons 24/7.
Contoh Alur End-to-End
Bayangkan sebuah distributor regional menghadapi demand spike mendadak untuk SKU tertentu. Monitoring agent mendeteksi lonjakan order yang tidak sesuai forecast dan melihat bahwa stok di dua distribution center utama akan habis lebih cepat dari rencana. Planning agent kemudian mengevaluasi opsi: transfer stok dari DC lain, percepat inbound, atau batasi alokasi untuk channel tertentu. Coordination agent menyiapkan rekomendasi ke planner, membuka approval untuk opsi yang berdampak biaya, lalu setelah disetujui mengirim task ke warehouse, transport, dan sales operations. Tim manusia fokus pada keputusan prioritas dan exception yang benar-benar ambigu, bukan pada pengumpulan data dan follow-up administratif.
Inilah pergeseran penting: control tower tidak lagi hanya menjadi tempat melihat masalah, tetapi menjadi mesin resolusi exception.
Data dan Integrasi: Fondasi yang Menentukan Kualitas Agent
Supply chain agent tidak akan lebih baik daripada data dan integrasi yang menopangnya. Ini bukan domain yang bisa ditopang hanya oleh dokumen SOP dan chat interface. Agent membutuhkan konteks operasional yang sangat konkret. Minimal, agent biasanya membutuhkan akses ke order data, inventory data, supplier data, logistics data, forecast dan planning data, contract dan policy data, serta external risk signals seperti cuaca, geopolitik, atau port congestion.
Integrasi ke sistem inti menjadi critical path. Dalam praktik enterprise, integrasi biasanya harus mencakup ERP untuk order, procurement, finance impact, dan master data; WMS untuk inventory dan warehouse execution; TMS untuk shipment dan transport event; supplier portal untuk status pasokan dan komunikasi; serta demand planning system untuk forecast dan scenario planning. Tanpa integrasi ini, agent hanya akan menjadi lapisan analitik yang memberi saran umum. Itu masih berguna, tetapi belum cukup untuk control tower yang benar-benar operasional.
Data latency juga sangat menentukan. Supply chain adalah domain yang sensitif terhadap waktu. Data yang benar tetapi terlambat bisa sama buruknya dengan data yang salah. Jika inventory update tertinggal beberapa jam, agent bisa merekomendasikan rebalance yang sebenarnya tidak perlu. Jika ETA shipment tidak diperbarui tepat waktu, agent bisa terlambat memicu mitigasi. Jika forecast refresh terlalu lambat, demand spike baru tidak masuk ke perhitungan. Karena itu, perusahaan perlu jujur menilai data mana yang harus near real-time, data mana yang cukup batch, dan keputusan mana yang tidak boleh dibuat jika freshness data tidak memenuhi syarat.
Master data quality bukan isu administratif kecil. Banyak kegagalan supply chain agent akan berakar pada master data yang buruk: SKU mapping tidak konsisten, lokasi tidak sinkron antar-sistem, supplier hierarchy ambigu, unit of measure berbeda, atau definisi available inventory tidak seragam. Dalam control tower tradisional, masalah ini sering tertutup oleh intervensi manusia. Dalam agentic control tower, masalah itu akan langsung muncul sebagai rekomendasi yang salah atau koordinasi yang keliru. Sebelum mengejar otonomi tinggi, perusahaan perlu memastikan bahwa data product untuk supply chain cukup stabil dan punya owner yang jelas.
Governance: Supply Chain Agents Tidak Boleh Bertindak Tanpa Batas
Supply chain sering terlihat operasional, tetapi banyak keputusannya punya dampak finansial, kontraktual, dan reputasional yang besar. Karena itu, governance untuk supply chain agents harus dirancang dengan serius.
Pola paling sehat biasanya bukan langsung memberi agent hak eksekusi penuh, melainkan membedakan tiga level tindakan. Level pertama adalah recommend, di mana agent mendeteksi exception dan memberi opsi tindakan beserta dampaknya, sementara manusia yang memutuskan. Ini cocok untuk supplier switch, perubahan alokasi pelanggan, revisi forecast material, atau keputusan yang menyentuh trade-off komersial. Level kedua adalah execute with approval, di mana agent menyiapkan tindakan tetapi eksekusi baru berjalan setelah approval manusia. Ini cocok untuk expedite dengan biaya tambahan, transfer inventory antar-lokasi, perubahan prioritas fulfillment, atau komunikasi formal ke supplier strategis. Level ketiga adalah execute with monitoring, di mana agent boleh menjalankan tindakan low-risk dalam batas policy yang jelas, lalu manusia memonitor outcome dan exception. Ini cocok untuk notifikasi internal, pembuatan task follow-up, update status control tower, atau eskalasi otomatis ke role yang tepat.
Pendekatan ini membantu perusahaan menghindari dua ekstrem: agent yang terlalu pasif sehingga tidak memberi nilai, atau agent yang terlalu otonom sebelum kontrol siap.
Policy untuk supply chain agents tidak bisa hanya berbasis threshold teknis. Ia harus mempertimbangkan setidaknya empat dimensi: dampak finansial, prioritas pelanggan, kewajiban kontraktual, dan compliance serta regulasi. Agent mungkin melihat supplier alternatif tersedia, tetapi jika material tersebut berada di industri regulated, pergantian supplier tidak bisa diperlakukan sebagai keputusan operasional biasa. Harus ada policy gate yang jelas.
Jika perusahaan ingin mengelola supply chain agents secara serius, metriknya harus bergerak dari aktivitas ke outcome. Beberapa metrik yang relevan termasuk forecast accuracy untuk melihat apakah sensing dan adjustment membantu, exception resolution time untuk mengukur kecepatan dari deteksi ke tindakan, inventory availability atau service level untuk melihat dampak ke operasi, expedite cost reduction untuk menilai apakah agent membantu mengurangi respons mahal, override rate untuk melihat apakah rekomendasi agent dipercaya, dan false positive alert rate untuk memastikan monitoring agent tidak menciptakan noise.
Kapan Pola Ini Tidak Tepat
Agentic control tower bukan jawaban universal. Ada kondisi di mana perusahaan sebaiknya menahan diri. Jika proses dasar belum stabil, seperti planning discipline yang lemah, master data yang kacau, dan ownership exception yang tidak jelas, agent hanya akan mempercepat kebingungan. Jika integrasi inti belum siap, tanpa akses yang andal ke ERP, WMS, TMS, dan planning system, agent akan berhenti di level insight, bukan orchestration. Jika organisasi belum siap menerima keputusan berbasis policy, karena banyak perusahaan masih sangat bergantung pada heroics individu di supply chain, agent akan sulit diberi peran operasional yang konsisten. Jika governance lintas fungsi belum ada, karena supply chain exception hampir selalu menyentuh procurement, manufacturing, logistics, sales, dan finance, agent akan menghasilkan rekomendasi yang benar secara lokal tetapi tidak bisa dijalankan secara organisasi.
Implikasi Workforce: Tim Control Tower Akan Berubah
Ketika agent masuk ke control tower, peran manusia tidak hilang, tetapi bergeser. Tim control tower akan semakin fokus pada exception yang benar-benar ambigu, keputusan trade-off lintas fungsi, negosiasi dengan supplier atau pelanggan, root-cause analysis, dan perbaikan policy atau parameter agent. Sebaliknya, pekerjaan seperti memantau alert satu per satu, mengumpulkan data dari banyak sistem, menyiapkan update status, dan mengejar konfirmasi lintas tim akan semakin banyak diambil alih oleh kombinasi monitoring, planning, dan coordination agents.
Ini berarti supervisor supply chain dan operations lead perlu belajar mengelola human-agent team, bukan hanya tim manusia. Mereka perlu membaca metrik baru, memahami kapan agent boleh dipercaya, dan tahu kapan harus menurunkan atau menaikkan tingkat otonomi.
Pertanyaan untuk CIO, COO, dan Transformation Leader
Apakah control tower di perusahaan Anda saat ini benar-benar membantu perusahaan bertindak lebih cepat dan lebih disiplin, atau baru sebatas membuat semua orang melihat masalah yang sama tanpa mesin koordinasi yang cukup untuk menyelesaikannya? Jika jawabannya masih yang kedua, maka agenda berikutnya bukan menambah dashboard lagi, melainkan mendesain ulang control tower sebagai agentic orchestration layer untuk supply chain.
